ECONOMÍA

Avance significativo en el Proyecto Hidroeléctrico Miguillas

El sistema Umapalca, parte del Proyecto Hidroeléctrico Miguillas, ha presentado un progreso del 78,4%, destacando el compromiso de ENDE Corani S.A. en la ejecución de esta obra clave para el país.

Por Micaela Torrez · 9 de septiembre de 2026

Según lo informado por ENDE Corani S.A., el sistema Umapalca del Proyecto Hidroeléctrico Miguillas ha logrado un avance físico acumulado del 78,4% en su construcción. Esta información fue revelada durante una reciente inspección realizada por una comisión de la empresa, que incluyó al gerente general y a varios miembros del Directorio.

Las obras del sistema Umapalca han avanzado considerablemente después de finalizar las tareas de excavación, sostenimiento y revestimiento de los tres túneles, que suman más de 13 kilómetros. Además, se han completado los acueductos Calachaka y Jalancha, contribuyendo así al progreso del proyecto.

Estado de las obras al 31 de agosto de 2026:

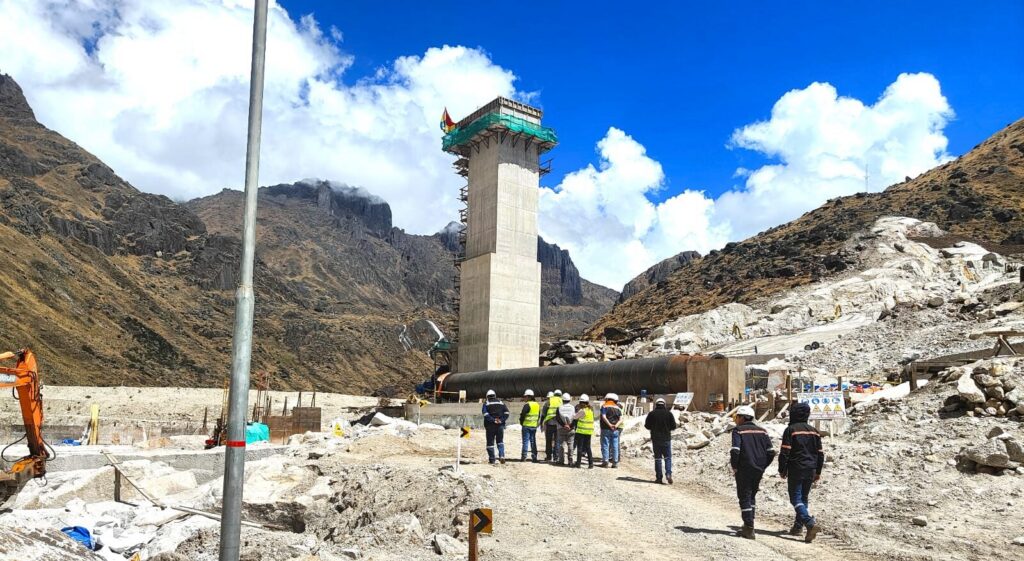

La verificación de estos avances fue realizada durante tres días de inspección por parte del directorio de ENDE Corani S.A. El gerente general, Jorge Méndez Marquina, subrayó la importancia de esta visita para comprobar el progreso tangible de las obras y fomentar la reactivación de un proyecto que es crucial para el desarrollo energético del país.

El Proyecto Hidroeléctrico Miguillas, que incluye los sistemas Umapalca y Palillada, generará una capacidad instalada de 205 megavatios (MW) para el Sistema Interconectado Nacional (SIN), contribuyendo así a mejorar la oferta energética en Bolivia.

ENDE Corporación ha manifestado que los avances reportados son parte de un proceso más amplio de reactivación del proyecto, donde se están gestionando los recursos y acuerdos necesarios para finalizar la construcción de estas obras vitales.
